変形敷地に建つスタイリッシュガレージハウス(横浜市)

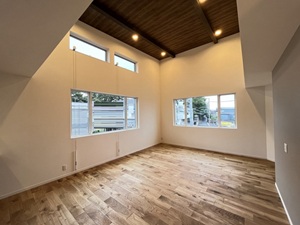

敷地238㎡以上に延床面積118㎡以上の新築です。変形敷地を利用した車庫2台分のスペースと愛車のためのビルトインガレージを設けたプランになりました。2階をLDKにして吹き抜けを設け、勾配天井の開放感が際立ちます。

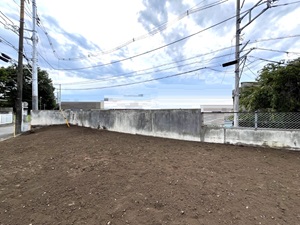

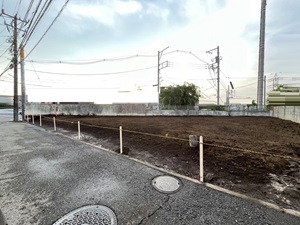

①既存宅解体終了

N氏様邸現場は現在、既存宅解体が終了しました。これからの進捗は夏季休暇明けに擁壁工事が行われる予定です。

②地鎮祭

本日、N氏様邸は厳かに地鎮祭が行われました。ご家族様御一同で参加していただきました。これからの新築工事をよろしくお願いいたします。

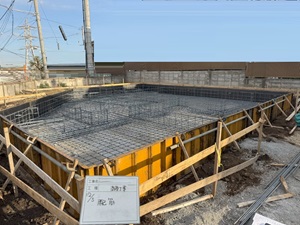

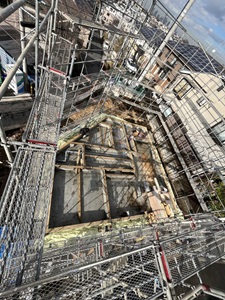

③配筋検査

N氏様邸は今月より基礎着工中になっています。5日は配筋検査の運びになりました。

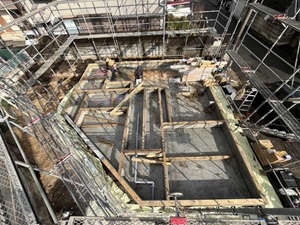

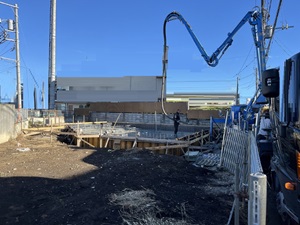

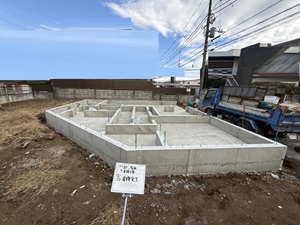

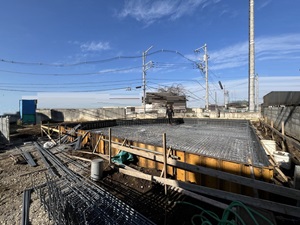

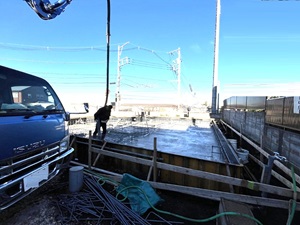

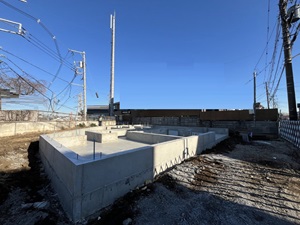

④基礎・コンクリート打設

配筋検査後の基礎工事工程です。本日はコンクリート打設工事が終了の段階になりました。

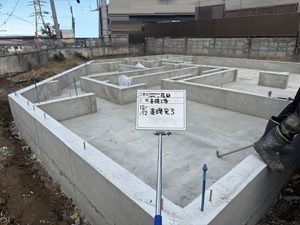

⑤基礎工事完了

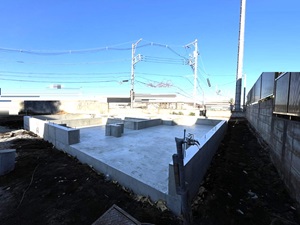

N氏様邸の現場進捗状況です。12月半ばに基礎工事は完了しています。

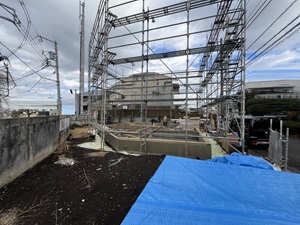

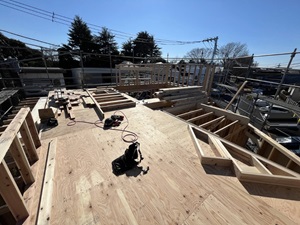

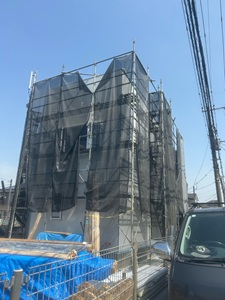

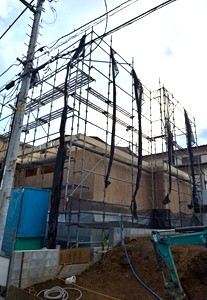

⑥2×6工法の建方工事中

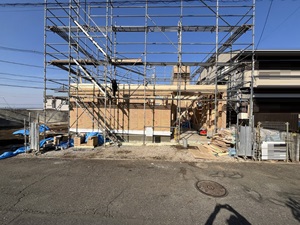

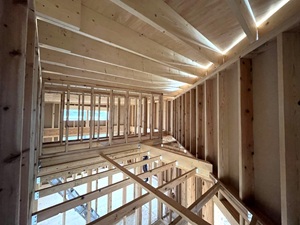

年始のN氏様邸の現場です。現場は安全安心の2×6工法の建方工事中の進捗状況になりました。晴天の天候でスムーズな工事工程です。

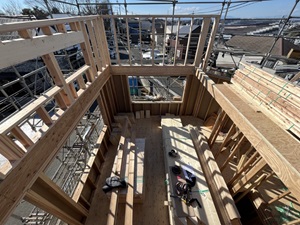

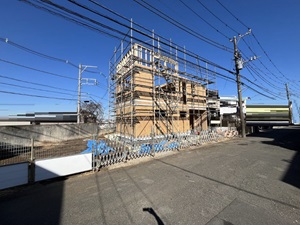

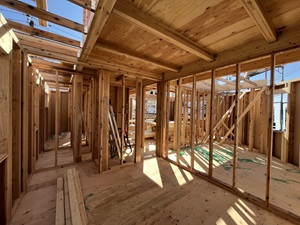

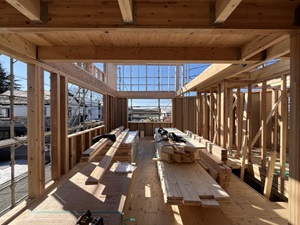

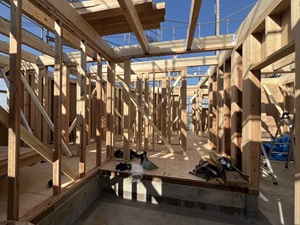

⑦建て方工事中

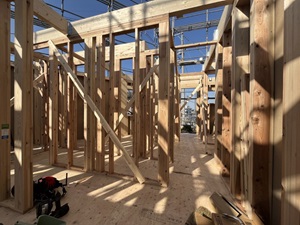

N氏様邸の現場進捗状況は、建て方工事工程の最中です。一階構造部位が間もなく終了予定になります。

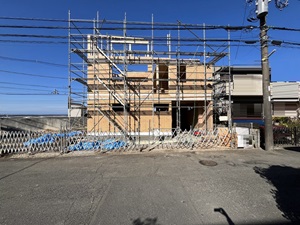

⑧建方工事中

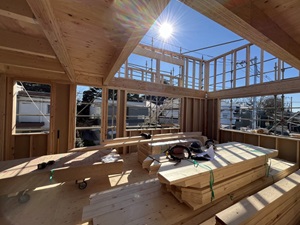

引き続き、建方工事工程が続いていますN氏様邸です。今週半日で2階床と壁が建ちあがったところです。晴天続きも手伝ってスムーズな流れの進捗状況が続いています。

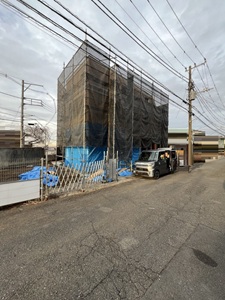

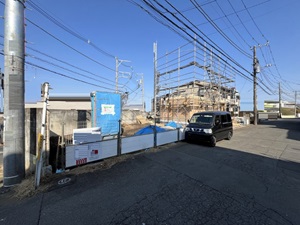

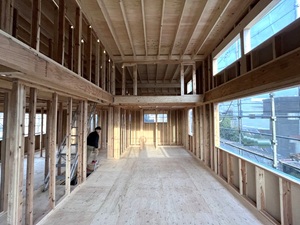

⑨上棟検査

1月中のN氏様邸は上棟検査の段階が終了し、次工程工事へと進みます。

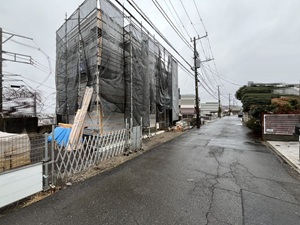

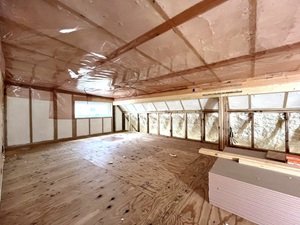

⑩気密断熱・電気設備工事中

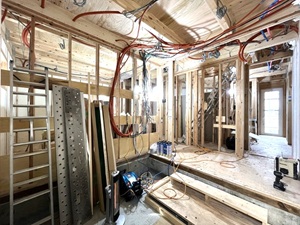

断熱工事と気密シート工事が終了して、電気設備工事工程に移行しています。

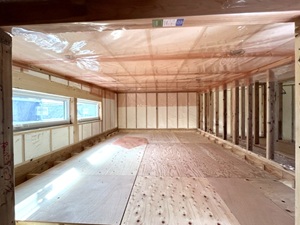

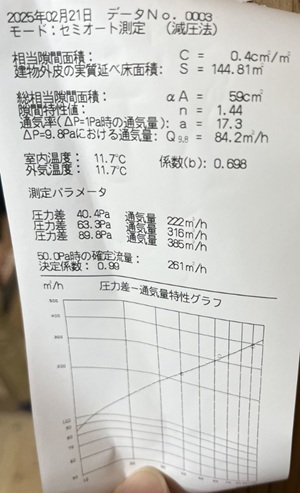

⑪気密施工完了後の気密試験

N氏様邸は気密施工完了後の気密試験を行いまして、数値も出ました。現在は下地・造作工事中の進捗状況です。

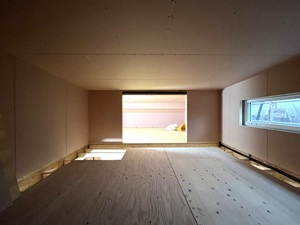

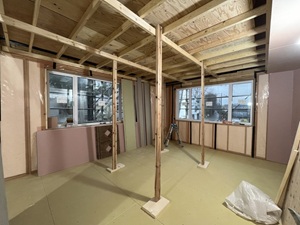

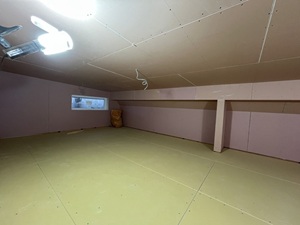

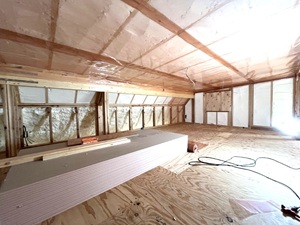

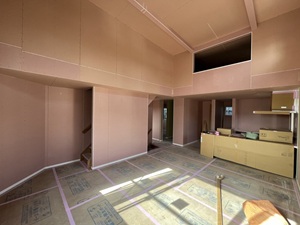

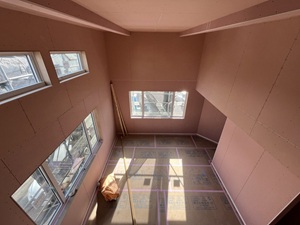

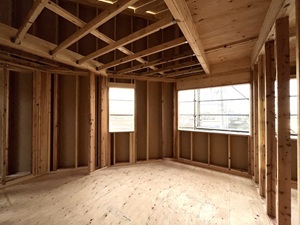

⑫内部下地工事中

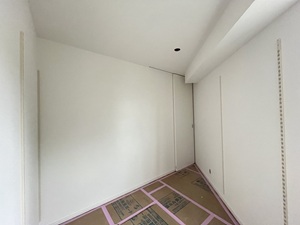

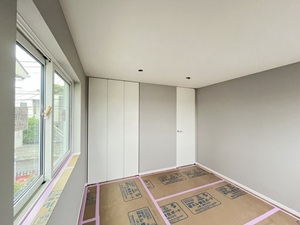

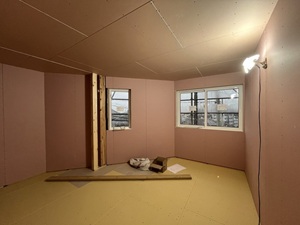

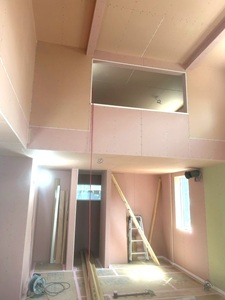

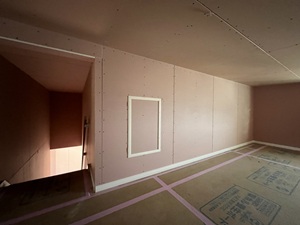

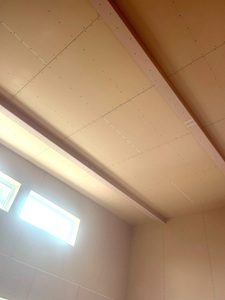

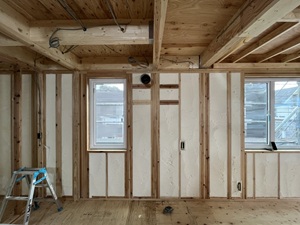

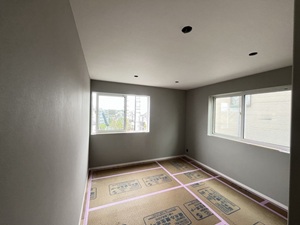

気密断熱工事後の内部下地工事は、主に石膏ボード張り工程の進捗状況になっています。部位によっては造作工事も進んでいます。

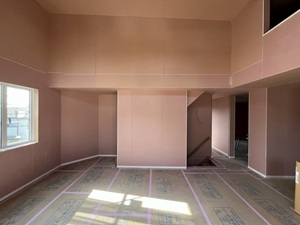

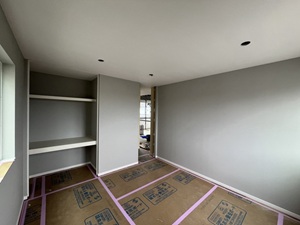

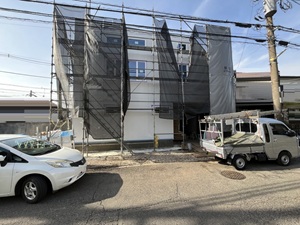

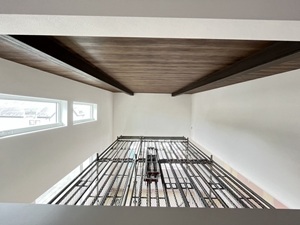

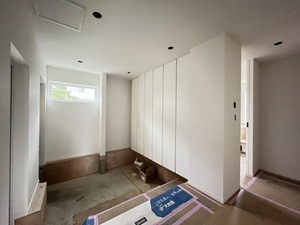

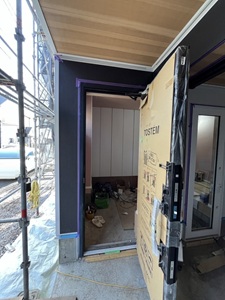

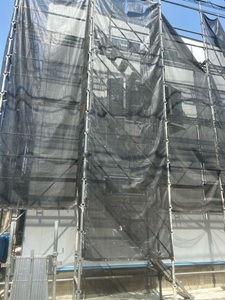

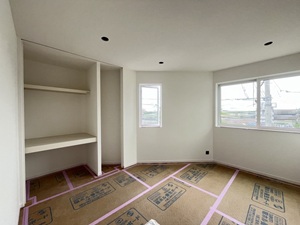

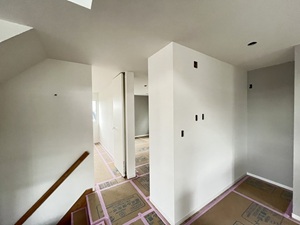

⑬外装・造作工事中

現場進捗状況は、内外ともに下地工事工程が終了しています。外装は段階的に進み、屋内は建具取付けをはじめ造作工事が進んでいます。
